皆さんこんにちは。2021/9/18(土)・20(月)の二日間で鋼管杭の工事をおこないましたので
工事状況をお伝えさせて頂きます。。

9/18(土)朝から雨がちらほら・・・10時頃現場にうかがいましたが

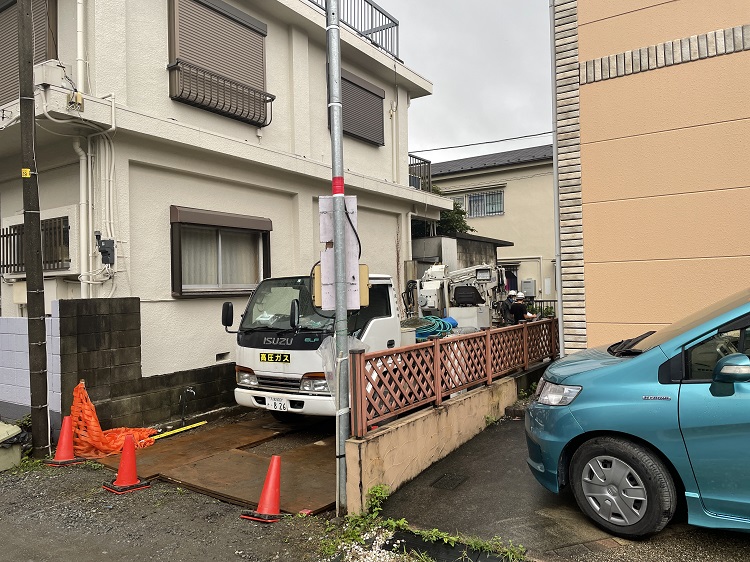

既に鋼管杭も重機も現場内に搬入済みで準備万端OKの状況でした。

当初の計画では鋼管杭Φ114.3 14.5M×27本の長さで計画していましたが
再調査を行った結果、地盤面から17M下にしっかりとした地盤面を確認した事により

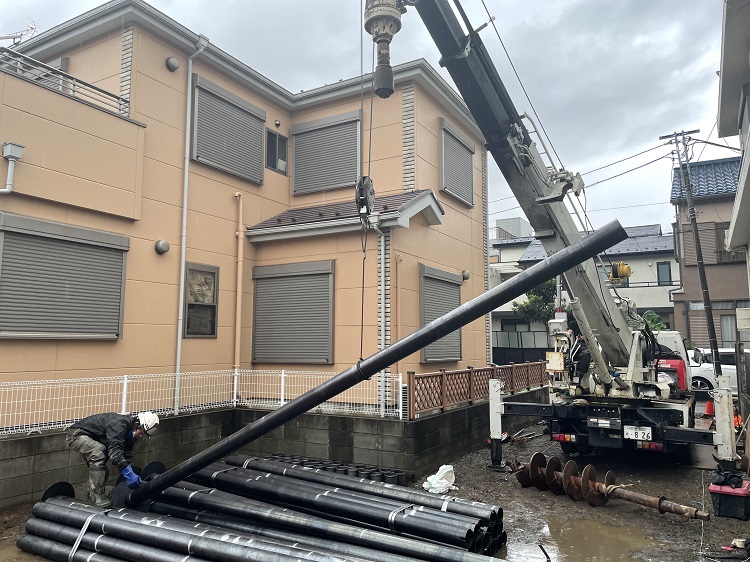

協力業者さんにはお値段据え置きでΦ139.8 17M×23本にて施工させて頂きました。

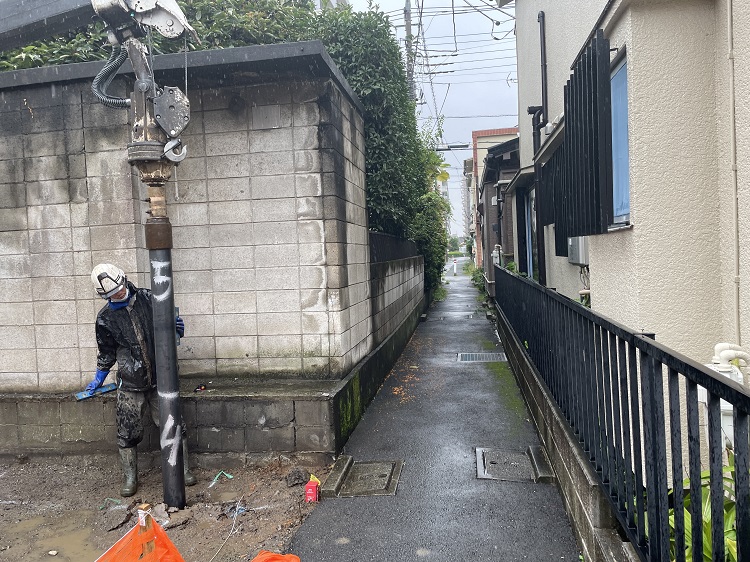

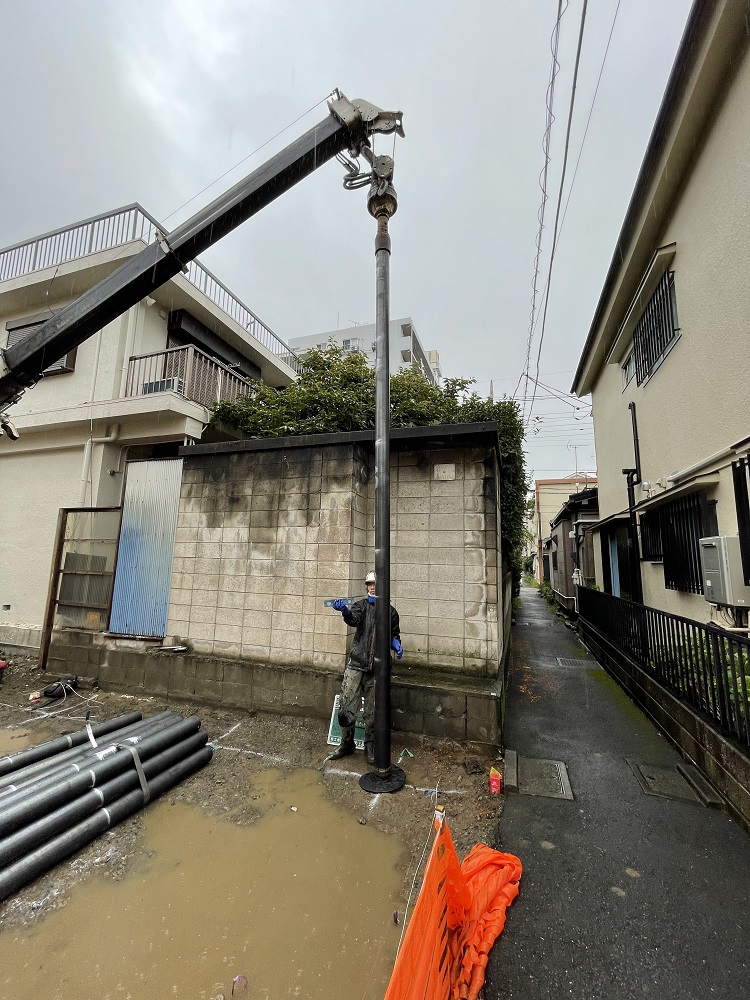

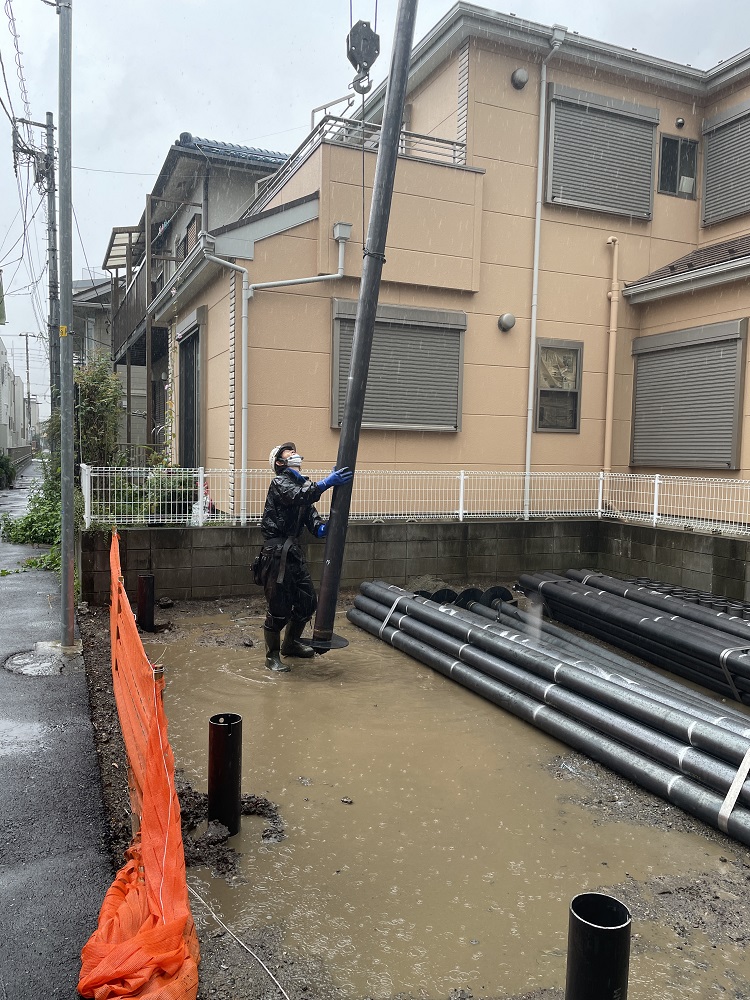

1本5Mの鋼管杭、先端の丸い部分が刃になり回転させながら杭を打ち込んでいきます。

雨の中ではありますが段取り良く工事を進めて行きます。。

30分程手際よく工事を進めている事を確認して初日は失礼する事にしました。。

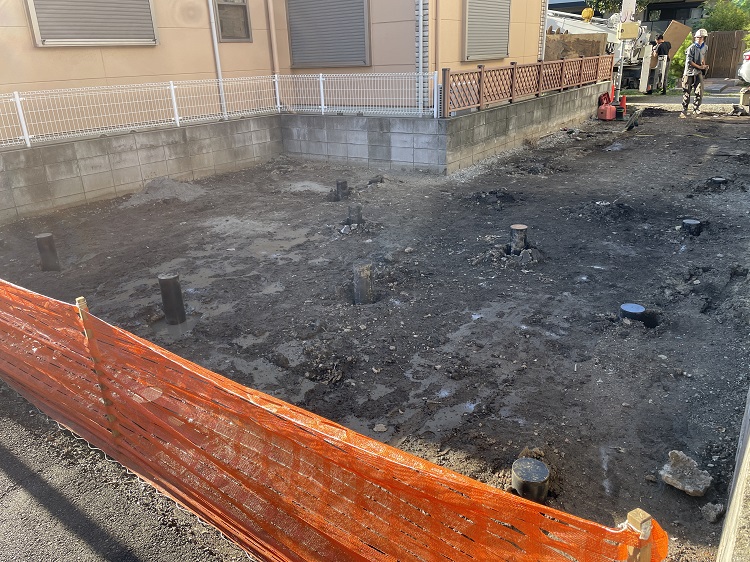

日曜日を挟んで9/20(月)15時頃現場を見に行くとすでに工事は終わっていました、、
2日での施工はギリギリと言われていたので心配していたのですが無事に完了したようです。
職人さんに「予想より早く終わってよかったですね」と尋ねたら
「初日が思いの他順調にすすんだんで良かったです!!」と笑顔で返答頂きました。

次回は基礎工事の状況をUPさせて頂きます!!
